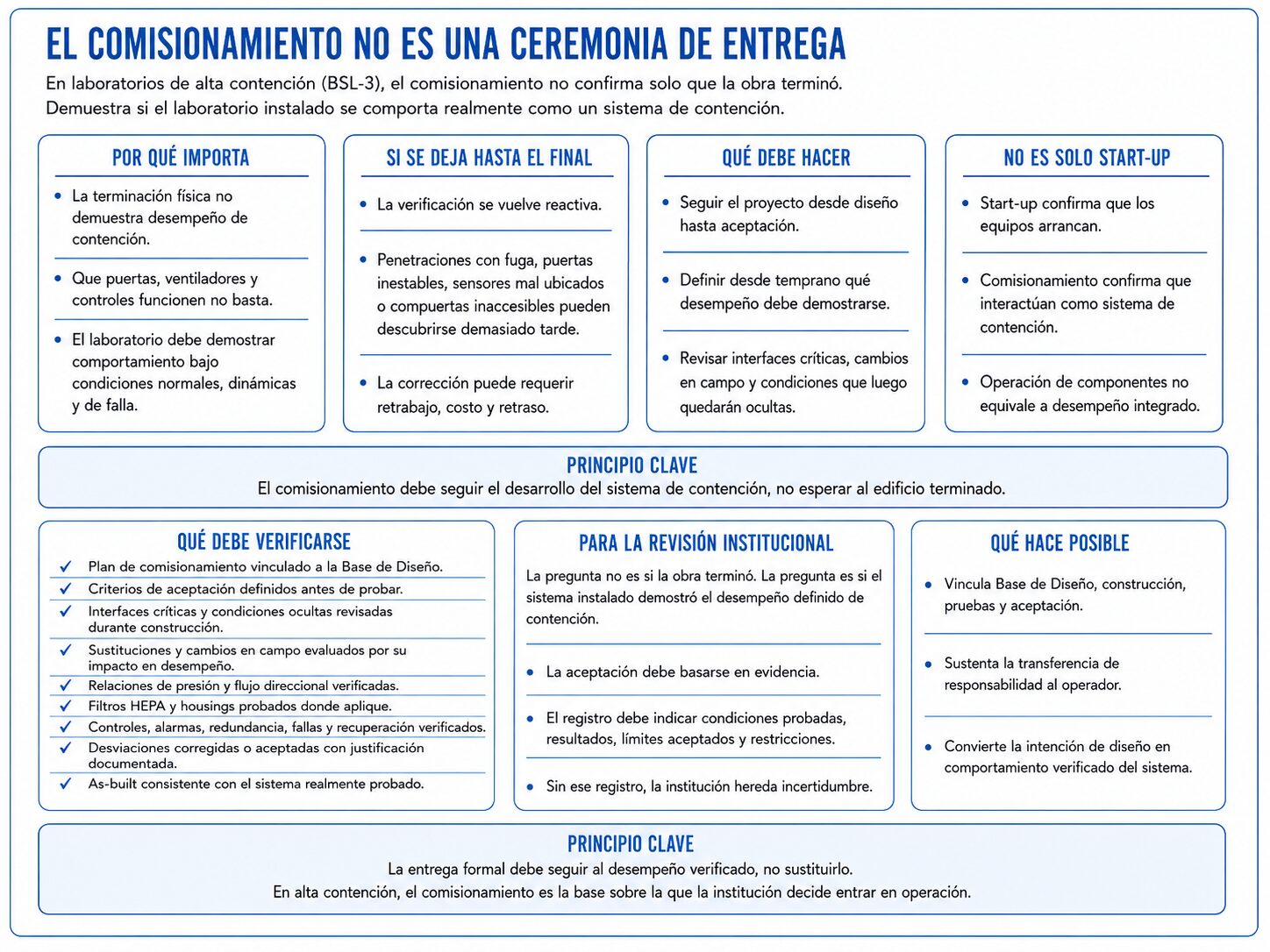

En los proyectos de laboratorios de alta contención, el commissioning suele tratarse como la etapa final antes de la entrega. Una vez concluida la construcción, instalados los equipos y puestos en marcha los sistemas, se incorpora el commissioning para confirmar que la instalación está lista para su aceptación. Esto sitúa al commissioning al final del proyecto, cuando la mayoría de las decisiones de diseño y construcción ya se han convertido en condiciones instaladas.
El problema es que la evidencia necesaria para demostrar el desempeño de la contención no puede generarse de manera confiable únicamente al final. Si el commissioning comienza después de que los sistemas y acabados están completos, la verificación se vuelve reactiva: las penetraciones con fugas, las condiciones inestables de las puertas, los sensores mal ubicados, los dampers inaccesibles o las secuencias de control que no corresponden con la Base de Diseño pueden descubrirse solo después de que la instalación ya está terminada.
Por esa razón, el commissioning debe acompañar el desarrollo del sistema de contención, en lugar de esperar a que el edificio esté completo. Durante el diseño, establece el desempeño que debe demostrarse y los criterios que regirán la aceptación. Durante la construcción, verifica que las interfaces críticas, las sustituciones, los cambios en campo y las condiciones que posteriormente quedarán ocultas preserven el desempeño previsto. Las pruebas finales determinan entonces si el sistema instalado cumple con esos criterios previamente definidos.
Esta distinción también separa el commissioning de la puesta en marcha. La puesta en marcha confirma que los sistemas y componentes individuales pueden energizarse y operar. El commissioning examina si esos sistemas interactúan de la manera requerida para producir contención. Un ventilador puede funcionar, un sensor puede reportar, una alarma puede activarse y un damper puede moverse sin que el laboratorio mantenga las relaciones de presión, el flujo de aire direccional, la respuesta ante fallas o la secuencia de recuperación requeridas. La operación de los componentes es necesaria, pero no constituye evidencia suficiente del desempeño del sistema.
Los criterios utilizados para evaluar ese desempeño deben definirse antes de que comiencen las pruebas. De lo contrario, los resultados se interpretan después de los hechos y el proyecto puede terminar aceptando el comportamiento que el sistema instalado produzca, cualquiera que este sea. En una instalación de contención, el commissioning no puede ser un ejercicio abierto de observación para determinar si los sistemas parecen funcionar. Debe comparar el laboratorio instalado con requisitos previamente acordados, derivados de la Base de Diseño, la evaluación de riesgo, el modelo operativo y la respuesta prevista bajo condiciones normales, dinámicas y degradadas.
Esta continuidad es importante porque el desempeño de la contención se produce mediante la interacción de los componentes, no por la aceptabilidad individual de cada uno. Una puerta, sensor, damper, válvula, housing o dispositivo de control sustituido puede cumplir con una especificación de producto y, al mismo tiempo, modificar la estabilidad de presión, la respuesta de las alarmas, el acceso para pruebas, la recuperación después de una falla u otra función del sistema integrado. El commissioning proporciona el marco para evaluar esos cambios frente al comportamiento requerido del laboratorio.
El mismo problema puede presentarse incluso cuando no ha ocurrido ninguna sustitución. Componentes que cumplen individualmente pueden interactuar de manera deficiente debido a tiempos de respuesta, secuencias, ubicación de instalación, prioridades de control, fugas o limitaciones de acceso. Por ello, el commissioning debe examinar las interfaces entre sistemas: cómo la operación de las puertas afecta la recuperación de presión, cómo responden el suministro y la extracción ante una perturbación, si las alarmas corresponden con una pérdida real del margen de contención, cómo entra en servicio el equipo de respaldo y si el sistema regresa a su condición aceptada después de una falla o intervención.
El mismo principio aplica a la documentación de campo, porque las pruebas solo tienen significado cuando pueden vincularse con el sistema que realmente fue instalado. El registro as-built debe reflejar la configuración final con suficiente precisión para mostrar dónde quedaron ubicados los sensores, controles, ductos, penetraciones, conexiones de equipos y cambios realizados en campo. Sin esa correspondencia, la institución puede recibir resultados de prueba válidos e información operativa para un sistema que no está documentado de manera completa o precisa.
El registro de commissioning también debe seguir siendo útil después de la entrega. Debe conservar la información que la institución operadora necesitará para comprender cómo fue probado el sistema, qué condiciones fueron aceptadas, cómo deben gestionarse las alarmas y fallas, y qué debe demostrarse antes de que la instalación regrese a operación normal después de una intervención. La evidencia que no puede interpretarse ni aplicarse durante la operación tiene un valor limitado como control de contención.
Para la revisión institucional, el commissioning debe evaluarse a partir de la evidencia disponible para la aceptación. Esa evidencia debe demostrar que:
-
el plan de commissioning estuvo vinculado con la Base de Diseño;
-
los criterios de contención y los requisitos de aceptación se establecieron antes de las pruebas;
-
las interfaces críticas y las condiciones que posteriormente quedarían ocultas fueron revisadas durante la construcción;
-
las sustituciones y los cambios en campo fueron evaluados por su efecto sobre el desempeño del sistema;
-
las relaciones de presión y el flujo de aire direccional fueron verificados en los espacios relevantes;
-
los filtros HEPA y sus housings fueron probados cuando correspondía;
-
los controles, alarmas, sistemas redundantes, modos de falla y secuencias de recuperación funcionaron según lo previsto;
-
las desviaciones fueron corregidas o aceptadas formalmente con justificación documentada; y
-
los documentos as-built reflejan el sistema que fue probado.
Sin esa evidencia, el proyecto puede demostrar que los sistemas fueron instalados, energizados y puestos en marcha, pero no puede demostrar que el laboratorio funciona como un sistema de contención.
Por lo tanto, la entrega formal debe seguir a la demostración del desempeño de la contención, no sustituirla. La decisión de aceptación marca la transferencia de responsabilidad desde el equipo del proyecto hacia la institución que operará la instalación. Antes de que ocurra esa transferencia, el equipo del proyecto debe proporcionar un registro claro de las condiciones probadas, los resultados obtenidos, las desviaciones resueltas o aceptadas y cualquier restricción que permanezca vigente. Ese registro se convierte en la base para operar, mantener, interpretar y restaurar el sistema a lo largo del tiempo.
El commissioning hace posible esta transferencia porque conecta la Base de Diseño, la condición instalada, los resultados de las pruebas, las acciones correctivas y la decisión de aceptación. No solo demuestra que el proyecto llegó al final de la construcción, sino también que la institución recibió un registro documentado y verificado de cómo se espera que se comporte el sistema de contención.
En un laboratorio de alta contención, el commissioning no es una ceremonia de entrega. Es el proceso mediante el cual la institución determina si se ha demostrado que el sistema instalado funciona como una instalación de contención y está listo para entrar en operación.
