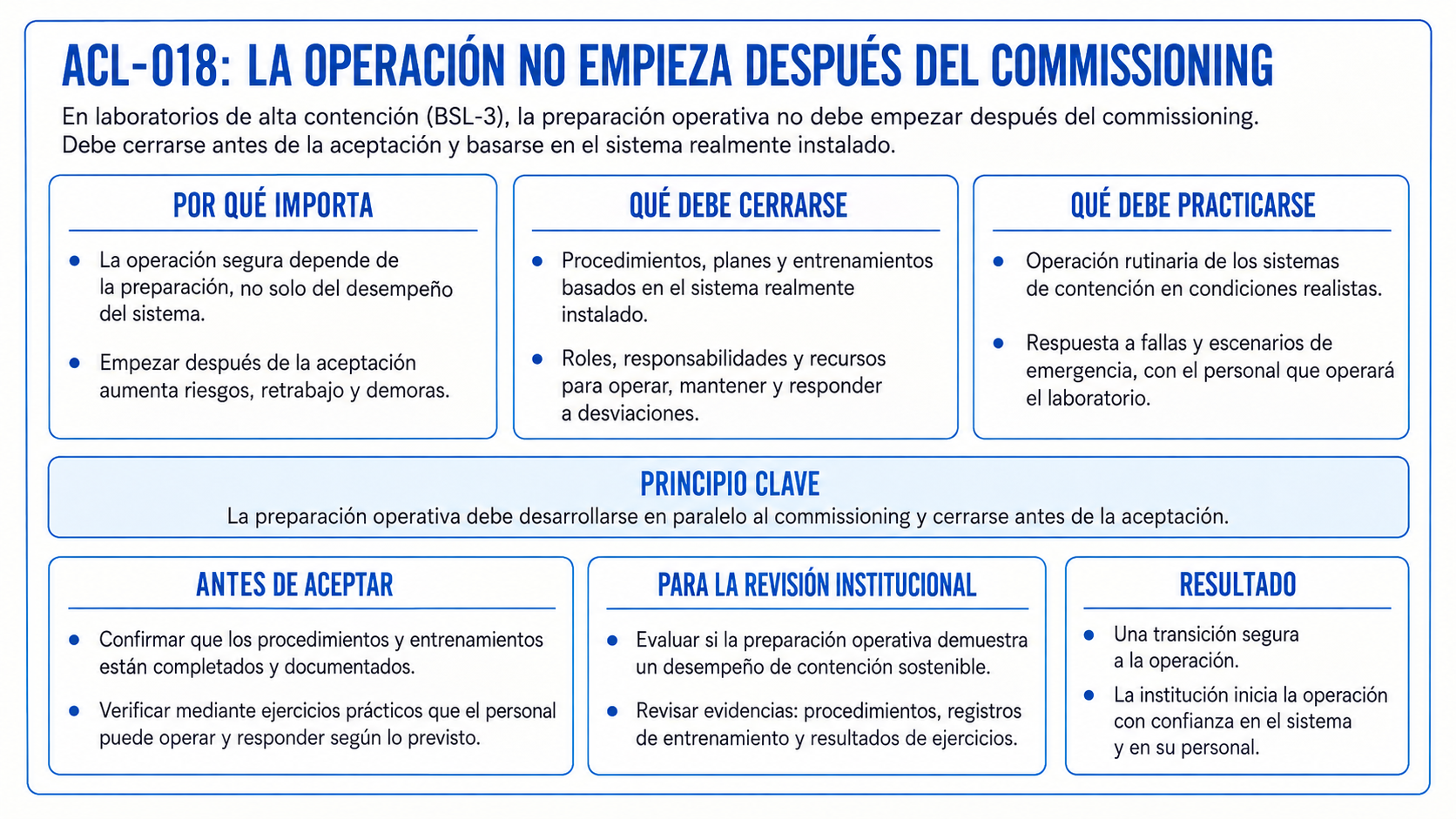

Los cronogramas de proyecto suelen ubicar la operación inmediatamente después del commissioning. Esa secuencia puede dar la impresión de que la preparación operativa corresponde al final del trabajo técnico, una vez que la instalación ha sido probada y aceptada. Para un laboratorio BSL-3, eso es demasiado tarde.

La institución debe estar preparada para operar el sistema desde el momento en que se transfiere la responsabilidad. Los procedimientos y la capacitación deben desarrollarse mientras el laboratorio instalado todavía está siendo probado, al igual que la respuesta ante alarmas, los controles de mantenimiento y la autoridad para tomar decisiones. El commissioning aporta parte de la información necesaria para cerrar ese marco operativo y, por esa razón, debe alimentar la preparación para la operación antes de la aceptación.

Durante la planificación y el diseño, los requisitos operativos se basan necesariamente en condiciones previstas. La institución define cómo se espera que funcione el laboratorio y cómo será utilizado por el personal. Esos supuestos orientan el diseño, pero el laboratorio terminado acaba proporcionando información que los planos y las narrativas de diseño no pueden captar por completo.

El commissioning permite observar cómo se comporta realmente el sistema instalado. Muestra cómo se recuperan las relaciones de presión después de abrir una puerta y cómo responde el sistema de ventilación ante una perturbación. También permite ver qué ocurre cuando se activa una alarma y cómo entra en servicio el equipo de respaldo. Esa información debe incorporarse a la forma en que la institución operará el laboratorio.

El manual de bioseguridad puede elaborarse durante el diseño, pero sus disposiciones operativas deben reconciliarse con la instalación construida. La versión final debería corresponder con la secuencia real de acceso, los límites de contención, los estados de alarma y los requisitos de mantenimiento, de modo que describa el laboratorio que existe y no únicamente el que fue previsto.

Los SOP requieren el mismo ajuste. Un procedimiento de entrada o salida debe poder ejecutarse en el espacio disponible. El EPP debe estar donde el procedimiento supone que estará y las transferencias deben corresponder con los equipos realmente instalados. El movimiento de residuos también debe ajustarse a las rutas que existen en la instalación terminada.

Para actividades de mayor riesgo, el procedimiento debería definir las condiciones bajo las cuales se permite trabajar. Eso puede incluir el estado requerido del sistema, las restricciones durante mantenimiento o los criterios para detener el trabajo. La utilidad del procedimiento depende de que describa tanto la secuencia de trabajo como las condiciones del laboratorio en las que esa secuencia puede realizarse de manera aceptable.

Un laboratorio puede contar con un conjunto completo de SOP y seguir sin estar preparado para operar si esos documentos no corresponden con la instalación construida y sometida a commissioning. La existencia del procedimiento no resuelve la brecha entre el documento y la condición real del laboratorio.





La capacitación debe reflejar también la instalación terminada. El personal debería practicar las secuencias críticas antes del inicio de la operación rutinaria, utilizando los espacios, equipos y sistemas que realmente encontrará durante el trabajo. Cuando un procedimiento depende del comportamiento del sistema, la capacitación debería incluir ese comportamiento para que los usuarios comprendan la lógica de la secuencia y no se limiten a memorizar pasos.

El personal de operación y mantenimiento necesita una preparación equivalente. La capacitación específica sobre equipos es útil, pero el trabajo en una instalación de contención exige comprender cómo se comporta el sistema como conjunto. El personal de O&M debería saber cuáles sistemas son críticos, cómo cambia el comportamiento del laboratorio cuando ocurre una falla o intervención y qué debe demostrarse antes de regresar a servicio.

Los registros de commissioning adquieren entonces una función operativa. Un informe que demuestra el desempeño del sistema pierde gran parte de su utilidad si sus resultados nunca se incorporan a los procedimientos de alarma, los criterios de mantenimiento o la capacitación. La institución debe recibir evidencia de cómo funcionó el sistema y, además, reglas claras para interpretar y sostener ese desempeño durante la operación.

El momento en que se realiza este trabajo es importante. Si la documentación operativa se cierra demasiado pronto, puede terminar describiendo supuestos de diseño que no coinciden con la condición instalada. Si se termina demasiado tarde, la instalación puede quedar técnicamente concluida mientras la institución aún no está preparada para operarla. El marco operativo debería desarrollarse desde la planificación, ajustarse durante el diseño y la construcción, y cerrarse con la información obtenida durante commissioning.

Ese proceso también permite detectar problemas antes de la ocupación. Si un procedimiento crítico no puede realizarse de manera segura en el espacio terminado, el proyecto todavía tiene un asunto pendiente. Lo mismo ocurre cuando una alarma carece de una respuesta definida o cuando no está claro quién tiene autoridad durante una condición degradada. Esas brechas deberían resolverse antes del inicio de la operación rutinaria.

La aceptación marca la transferencia de responsabilidad desde el equipo del proyecto hacia la institución que operará la instalación. Antes de ese punto, el equipo del proyecto todavía está demostrando que el laboratorio cumple con los criterios establecidos. A partir de la aceptación, la institución asume la responsabilidad de sostener esas condiciones mediante sus propios procedimientos, personal y decisiones. Esa transferencia exige que la capacidad operativa ya exista.

Antes de iniciar el uso rutinario, la revisión institucional debería confirmar al menos que:

  • el manual de bioseguridad refleja la instalación construida y sometida a commissioning;

  • los SOP críticos han sido reconciliados con las condiciones espaciales y de sistema reales;

  • se han practicado los procedimientos de entrada, salida, EPP, transferencia, residuos y emergencia;

  • el personal comprende la lógica de contención relevante para sus actividades;

  • el personal de O&M ha sido capacitado tanto en el comportamiento del sistema como en los equipos individuales;

  • los procedimientos de alarma definen activadores, responsabilidades, acciones y escalamiento;

  • están establecidos los criterios de acceso y autorización de trabajo;

  • están definidos los criterios de suspensión de trabajo y de operación en condiciones degradadas;

  • los procedimientos de mantenimiento incluyen la verificación posterior a la intervención que corresponda;

  • los hallazgos de commissioning y las desviaciones aceptadas se han incorporado a los controles operativos;

  • la responsabilidad y la autoridad para tomar decisiones han sido asignadas de manera explícita; y

  • los asuntos pendientes de la transición han sido cerrados antes de la aceptación.

Si estos elementos están incompletos, la institución puede recibir una instalación técnicamente sometida a commissioning sin contar todavía con la capacidad necesaria para operarla de forma controlada. La preparación operativa debe quedar resuelta antes de la aceptación para que la transferencia de responsabilidad sea real y no únicamente administrativa.

En un laboratorio de alta contención, la operación empieza cuando la institución puede sostener en la práctica las condiciones demostradas durante commissioning. Eso exige procedimientos adecuados a la instalación real, personal preparado, criterios definidos para mantenimiento y alarmas, y una autoridad clara para responder cuando el sistema se aparta de su condición normal.
