comisionamiento

Primera publicación: marzo de 2025 | Versión actual: 1.1, septiembre de 2026

Los edificios de alto rendimiento, como los laboratorios BSL, requieren sistemas de construcción altamente especializados y protocolos operativos para garantizar la seguridad, el cumplimiento normativo y la eficiencia operativa. Como resultado, los costos del ciclo de vida de dichas instalaciones, incluido el consumo de energía, el mantenimiento y los gastos operativos, son sustanciales. Se ha demostrado sistemáticamente que el comisionamiento reduce estos costos antes, durante y después de la construcción, al tiempo que mejora el rendimiento, el cumplimiento normativo y la sostenibilidad.

Los desafíos de costos de los laboratorios BSL

Los laboratorios BSL se encuentran entre los más caros de diseñar y construir. Aunque los costos varían significativamente según el nivel de BSL, el tamaño, la ubicación y la complejidad de las instalaciones planificadas (entre muchos otros factores), un informe de Cushman & Wakefield encontró que el costo promedio de equipamiento de los laboratorios BSL-3 en los Estados Unidos fue de aproximadamente $16,000 USD por m² en 2024, con costos que alcanzaron los $21,500 USD por m² en algunos mercados.[1] [2] Estos costos representan un aumento con respecto a 2023, y los autores del informe señalan que los continuos problemas de la cadena de suministro y el aumento de los precios de determinados productos básicos podrían seguir elevando los costos. El costo de equipar los espacios BSL-4, que no solo requieren sistemas más complejos sino también 600 m² de espacio de soporte por cada 93 m² de espacio de laboratorio, se disparó a alrededor de $28,000 a $35,000 USD por m² en 2024, con proyecciones que indican un aumento del 30% para nuevas construcciones.

Además de la inversión en el diseño, la construcción y el equipamiento de los laboratorios de contención, existen costos continuos relacionados con la operación de las instalaciones. Hace más de una década, expertos señalaron que el costo de construir una instalación BSL-3 puede ser cuatro veces mayor que el de una BSL-2, y destacaron que esto puede aumentar hasta un 800% cuando se tienen en cuenta los costos operativos.[3] Según R. Heckert y sus coautores, el mantenimiento anual de las instalaciones de alta contención puede ser tan alto como el 15% del costo de construcción original.[4] Un estudio de 2012 estimó que los costos de mantenimiento e ingeniería para los espacios BSL-3 eran de aproximadamente $968 USD por m², mientras que para los espacios BSL-4 el costo era significativamente mayor, de $2,454 USD por m².[5]

Estas cifras son consistentes con las cifras reportadas por el Laboratorio Australiano de Salud Animal (AAHL) en 2011: los costos anuales de mantenimiento y operación fueron de aproximadamente $2,400 por m² (un total de $6.8 millones de AUD) para sus instalaciones de alta contención BSL-3 y BSL-4.[6] En cuanto a los costos totales, en un informe de la Reunión Consultiva de la OMS sobre la Red de Laboratorios de Alta/Máxima Contención (Nivel 4 de Bioseguridad) celebrada en 2017, se señaló que los costos medios de funcionamiento de cuatro laboratorios BSL-4 en los Estados Unidos oscilaban entre 8 y 13 millones de dólares al año. En el caso de las instalaciones de máxima contención, se citan los costos anuales operativos como más del 10% del costo inicial de construcción.[7]

El principal factor que contribuye a los altos costos operativos de estas instalaciones es su intenso consumo de energía. En 2011, PG&E informó que los laboratorios consumen entre cinco y diez veces más energía por pie cuadrado que los espacios de oficina típicos, mientras que los laboratorios especializados con salas limpias y grandes cargas de procesamiento pueden consumir hasta 100 veces más;[8] en el mismo año, Hopkinson et al. descubrieron que los laboratorios en el Reino Unido consumían más de 730 kWh por m² por año.[9] Esa cifra se encuentra en el medio del rango que PSE calculó una década más tarde de 30 a 100 kWh por pie cuadrado por año (aproximadamente 335 a 1,075 kWh por m²) y 75,000 a 800,000 Btu de gas natural.[10]

La mayor parte de esta demanda de energía es impulsada por sistemas y procesos que son vitales para el funcionamiento seguro del edificio y el bienestar del personal y la comunidad circundante —cambios de aire, salas limpias, calefacción y aire acondicionado—, todos los cuales requieren sistemas de manejo de aire y HVAC que consumen mucha energía. El uso de energía en estos sistemas suele ser mucho mayor que en edificios de oficinas estándar o incluso en instalaciones sanitarias típicas. Según un estudio de 2011 sobre el consumo de energía de los laboratorios, hasta el 60% del uso total de energía de los laboratorios de química y hasta el 45% de los laboratorios de ciencias de la vida estaba relacionado con la ventilación.[11] Otros expertos han sugerido que los sistemas de climatización representan más del 60% del consumo total de un laboratorio.[12] [13]

Varias de estas referencias energéticas tienen más de una década de antigüedad. Deben entenderse como indicadores de la magnitud y de los mecanismos de consumo, no como valores universales actuales. Las mejoras posteriores en eficiencia HVAC, controles y estrategias de optimización pueden haber reducido la demanda relativa y absoluta en instalaciones más recientes.

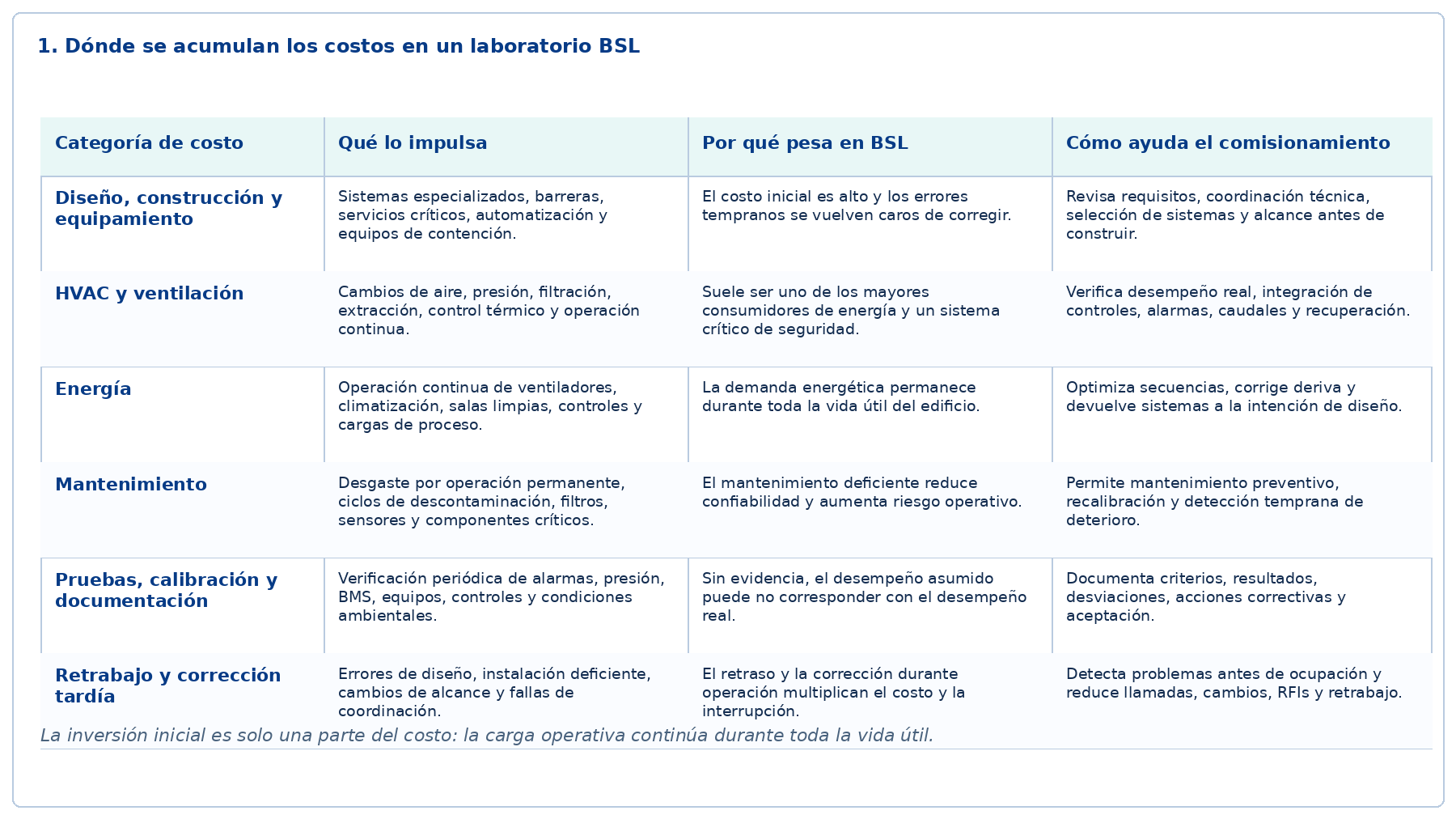

1. Dónde se acumulan los costos en un laboratorio BSL
Categoría de costo Qué lo impulsa Por qué pesa en BSL Cómo ayuda el comisionamiento
Diseño, construcción y equipamiento Sistemas especializados, barreras, servicios críticos, automatización y equipos de contención. El costo inicial es alto y los errores tempranos se vuelven caros de corregir. Revisa requisitos, coordinación técnica, selección de sistemas y alcance antes de construir.
HVAC y ventilación Cambios de aire, presión, filtración, extracción, control térmico y operación continua. Suele ser uno de los mayores consumidores de energía y un sistema crítico de seguridad. Verifica desempeño real, integración de controles, alarmas, caudales y recuperación.
Energía Operación continua de ventiladores, climatización, controles y cargas de proceso. La demanda energética permanece durante toda la vida útil del edificio. Optimiza secuencias, detecta deriva y devuelve sistemas a la intención de diseño.
Mantenimiento Desgaste por operación permanente, filtros, sensores, controles y ciclos de descontaminación. El mantenimiento deficiente reduce confiabilidad y aumenta riesgo operativo. Permite mantenimiento preventivo, recalibración y detección temprana de deterioro.
Pruebas, calibración y documentación Verificación periódica de alarmas, presión, BMS, equipos, controles y condiciones ambientales. Sin evidencia, el desempeño asumido puede no corresponder con el desempeño real. Documenta criterios, resultados, desviaciones, acciones correctivas y aceptación.
Retrabajo y corrección tardía Errores de diseño, instalación deficiente, cambios de alcance y fallas de coordinación. El retraso y la corrección durante operación multiplican el costo y la interrupción. Detecta problemas antes de ocupación y reduce cambios, RFIs, devoluciones y retrabajo.
La inversión inicial es solo una parte del costo: la carga operativa continúa durante toda la vida útil.

El comisionamiento y su papel en la optimización de costos

Una forma de mitigar estos costos (y otros) es a través del comisionamiento (Cx), definido de manera muy general como “un proceso sistemático destinado a verificar y documentar que los sistemas de construcción nuevos y existentes funcionan de acuerdo con el diseño del edificio y los requisitos operativos del propietario”.[14] Inevitablemente, el comisionamiento añadirá otra línea a los ya grandes presupuestos. Un plan de comisionamiento integral puede costar una cantidad equivalente a entre el 1.5 y el 3% del costo total de construcción y los propietarios pueden verse tentados a considerarlo como un costo “adicional” y, por lo tanto, discrecional.

Sin embargo, se ha confirmado repetidamente, a través de estudios cada vez más ricos en datos, que el comisionamiento vale la inversión. Los ahorros obtenidos a través de la reducción de la demanda de energía, la vida útil extendida del equipo, la entrega a tiempo y la prevención de errores —entre muchos otros beneficios— permiten a los propietarios recuperar su inversión en el comisionamiento en tan solo 1.1 años para edificios existentes y 4.2 años para nuevos proyectos de construcción.[15]

El comisionamiento desempeña un papel vital en todas las etapas del ciclo de vida de un edificio, desde la planificación y el diseño hasta la operación y el mantenimiento continuos. El comisionamiento previo a la construcción brinda la oportunidad de revisar los diseños, los sistemas y las expectativas antes de que comience el proceso de construcción. Un objetivo clave en esta etapa es garantizar que los equipos y sistemas seleccionados sean apropiados para las funciones previstas del edificio. En esta etapa también se desarrolla una documentación completa de los sistemas y planos.

El comisionamiento antes de que comience la construcción también permite identificar posibles defectos de diseño y violaciones de cumplimiento, los cuales son mucho más fáciles y menos costosos de resolver en esta etapa. También es importante en esta etapa asegurarse de que todos los involucrados, incluidos arquitectos, ingenieros, agentes de comisionamiento, profesionales de riesgos biológicos y propietarios, estén “en la misma página” con respecto a los objetivos y requisitos generales del proyecto, así como sus funciones específicas para asegurarse de que se cumplan.

Durante el proceso de construcción propiamente dicho, el enfoque del comisionamiento cambia hacia garantizar que los sistemas y equipos estén correctamente instalados, integrados y funcionen según lo previsto. Esto implica realizar pruebas para identificar sistemas de bajo rendimiento y solucionar problemas para resolver cualquier problema antes de que el edificio entre en funcionamiento. También es en esta etapa que se puede revisar la construcción para asegurarse de que la instalación cumpla con las especificaciones establecidas en los documentos de diseño y que se observen los códigos y normas pertinentes. Los problemas de capacitación se pueden abordar en esta etapa para asegurarse de que los operadores entiendan cómo mantener y operar adecuadamente los sistemas y equipos.

Después de la construcción, a medida que el edificio entra en pleno funcionamiento, el comisionamiento garantiza que todos los sistemas y equipos funcionen como se espera y se requiere. Esto implica solucionar problemas y realizar ajustes en cualquier sistema que esté instalado incorrectamente o que funcione mal. También puede implicar un ajuste fino para garantizar que todo esté optimizado para el consumo de energía. Lo ideal es que el comisionamiento posterior a la construcción sea continuo. A lo largo del ciclo de vida de un edificio, el comisionamiento de equipos y sistemas puede garantizar que permanezcan en el máximo rendimiento: las inspecciones periódicas, el mantenimiento continuo de los equipos, la recalibración o reparación de los sistemas y la optimización continua forman parte del proceso del comisionamiento en curso.

La puesta en marcha confirma que los equipos y sistemas pueden arrancar y operar. El comisionamiento verifica que el sistema instalado, integrado y controlado alcance el desempeño definido. En este artículo, ambos términos se distinguen de manera consistente.

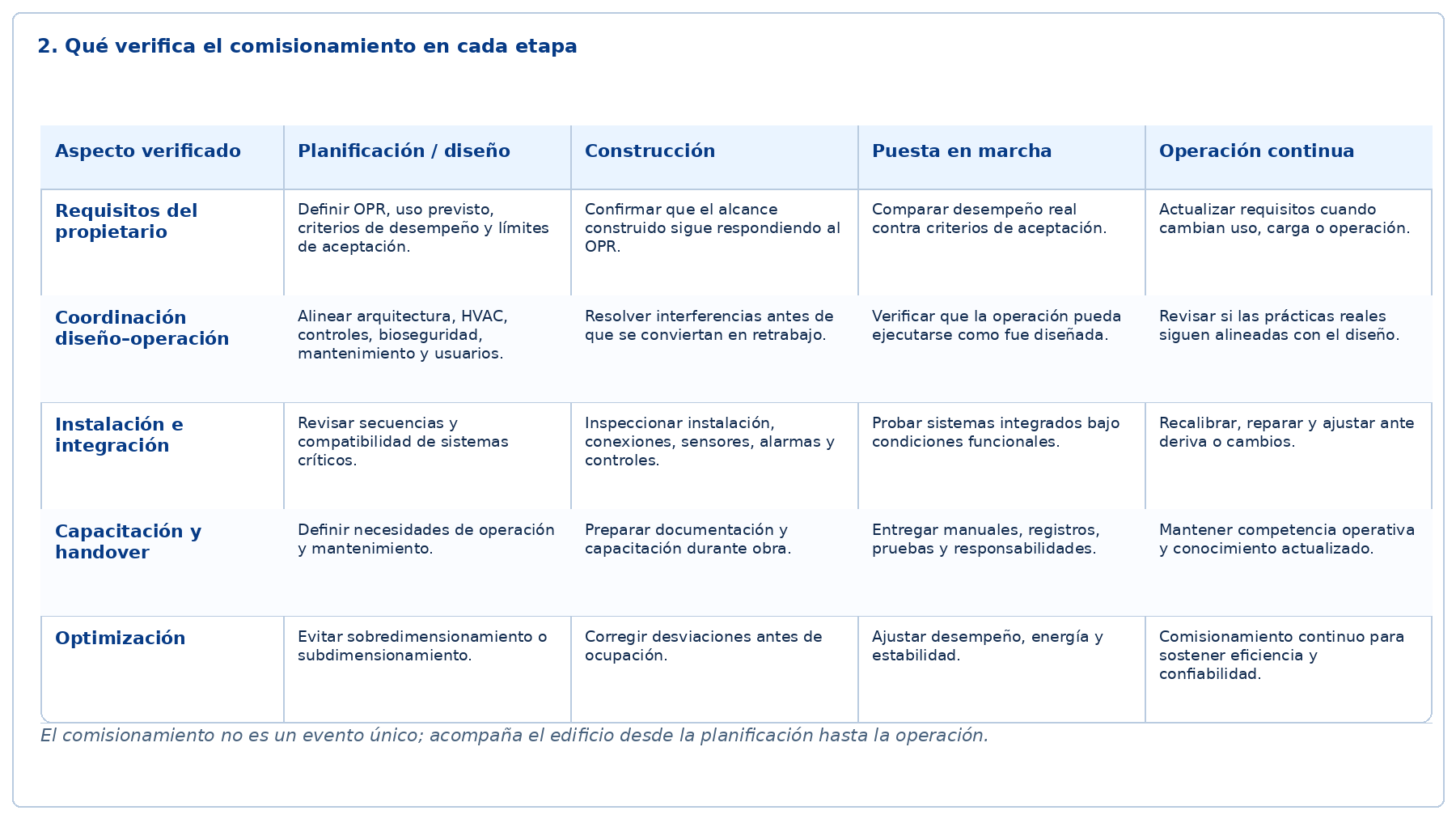

2. El comisionamiento a lo largo del ciclo de vida

Planificación y diseño

Revisión de requisitos, criterios de desempeño, dimensionamiento y coordinación antes de que las decisiones se vuelvan condiciones instaladas.

Construcción

Inspección, pruebas prefuncionales, revisión de cambios en campo y verificación de instalación e integración.

Entrega

Pruebas funcionales e integradas para demostrar desempeño bajo condiciones normales, dinámicas y de falla.

Operación

Recommissioning, monitoreo y optimización para detectar deriva y mantener desempeño, eficiencia y confiabilidad.

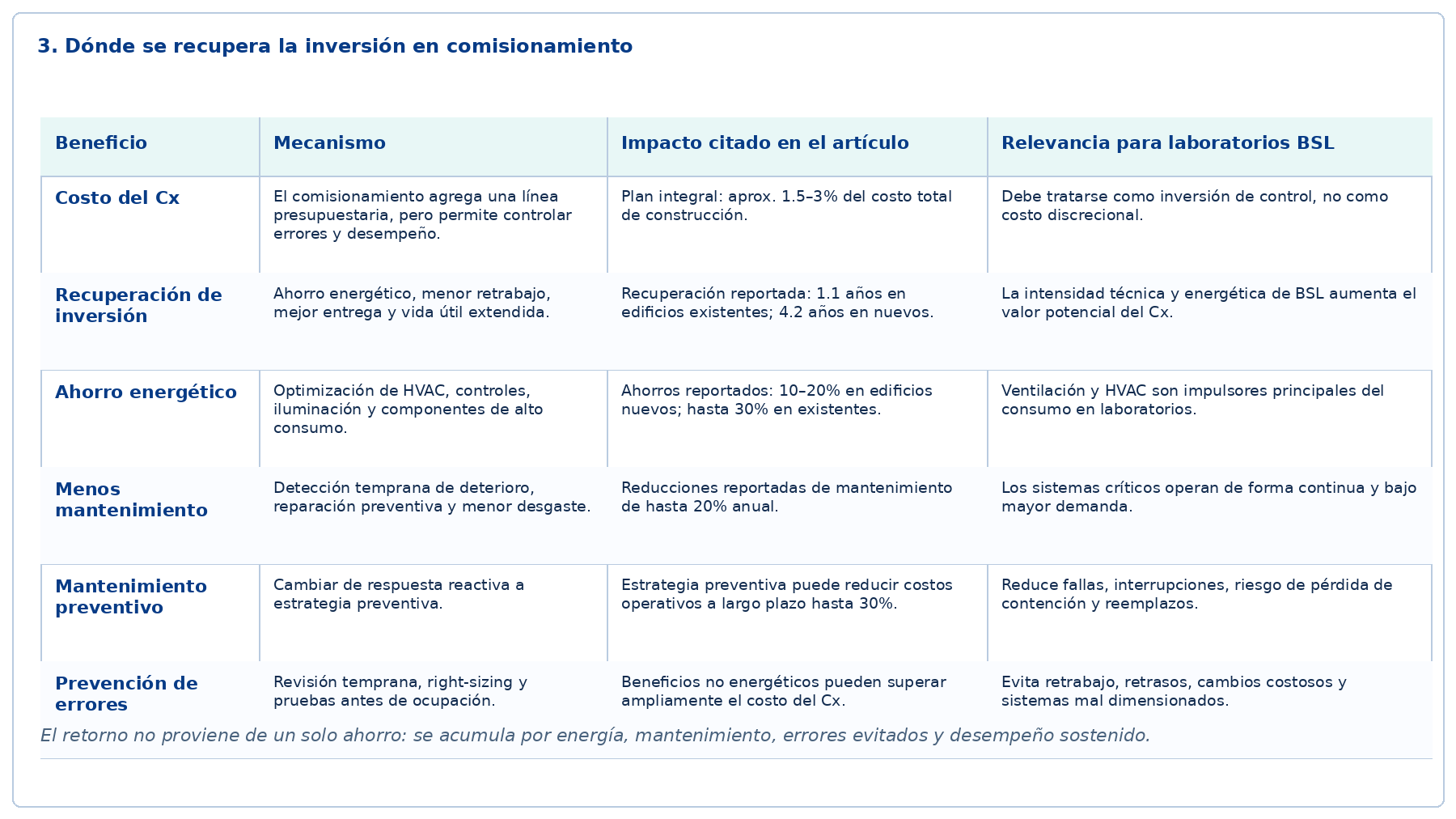

3. Dónde se recupera la inversión en comisionamiento
Beneficio Mecanismo Impacto citado en el artículo Relevancia para laboratorios BSL
Costo del Cx El comisionamiento agrega una línea presupuestaria, pero permite controlar errores y desempeño. Plan integral: aprox. 1.5–3% del costo total de construcción. Debe tratarse como inversión de control, no como costo discrecional.
Recuperación de inversión Ahorro energético, menor retrabajo, mejor entrega y vida útil extendida. Recuperación reportada: 1.1 años en edificios existentes; 4.2 años en nuevos. La intensidad técnica y energética de BSL aumenta el valor potencial del Cx.
Ahorro energético Optimización de HVAC, controles, iluminación y otros componentes de alto consumo. Ahorros reportados: 10–20% en edificios nuevos; hasta 30% en existentes. Ventilación y HVAC son impulsores principales del consumo en laboratorios.
Menos mantenimiento Detección temprana de deterioro, reparación preventiva y menor desgaste. Reducciones reportadas de mantenimiento de hasta 20% anual. Los sistemas críticos operan de forma continua y bajo alta demanda.
Mantenimiento preventivo Cambio de respuesta reactiva a estrategia preventiva. La estrategia preventiva puede reducir costos operativos a largo plazo hasta 30%. Reduce fallas, interrupciones, riesgo de pérdida de contención y reemplazos.
Prevención de errores Revisión temprana, right-sizing y pruebas antes de ocupación. Los beneficios no energéticos pueden superar ampliamente el costo del Cx. Evita retrabajo, retrasos, cambios costosos y sistemas mal dimensionados.
El retorno no proviene de un solo ahorro: se acumula por energía, mantenimiento, errores evitados y desempeño sostenido.

Ahorro de energía

A medida que los precios de la electricidad y el gas natural continúen aumentando, los edificios de alto rendimiento, como los laboratorios de contención y las instalaciones farmacéuticas, tendrán mayores costos operativos dada su gran demanda de energía. Como se describe en un artículo preparado para Savills en 2023, un laboratorio en España vio aumentar sus costos energéticos un 60% en 2021-22 y citó aumentos previstos para las instalaciones europeas de ciencias de la vida más grandes de hasta diez veces en comparación con 2021.[16] No es de extrañar, pues, que el ahorro de energía sea uno de los aspectos más importantes del proceso de comisionamiento.

Según Mills, los edificios de alto rendimiento, en particular, son “la mina del comisionamiento”: tanto el porcentaje como el ahorro absoluto que se puede lograr en estos edificios son significativamente más altos que en otros tipos debido a su intensidad energética. También descubrió que los tiempos de amortización de las inversiones en comisionamiento de edificios de alto rendimiento se encuentran entre los más bajos de todos los tipos de edificios. La investigación de E. Mills, E. Crowe y otros demuestra que el comisionamiento de los sistemas de construcción para garantizar que la climatización, los controles de iluminación y otros componentes que consumen energía se instalen y funcionen de acuerdo con la intención del diseño puede generar ahorros de costos sustanciales del 10 al 20% en edificios nuevos y hasta el 30% en edificios existentes.[17]

Un estudio que rastreó el consumo de energía de un edificio durante un período de 20 años encontró que su consumo de calefacción y refrigeración había aumentado más del 12% en solo dos años, de los cuales casi el 75% se atribuyó a fallas de componentes y cambios de control.[18] La “deriva” del rendimiento del edificio de esta manera puede corregirse mediante el comisionamiento continuo.

Entrega oportuna de proyectos y prevención de errores

La entrega oportuna del proyecto es otro beneficio, a menudo no reconocido, del comisionamiento tanto antes como durante la construcción. Mills encontró que los edificios comisionados tenían un 20% más de probabilidades de completarse a tiempo en comparación con los proyectos no comisionados, un factor que afecta directamente los costos del proyecto. En parte, esto se debe a que una revisión cuidadosa del diseño y la planificación antes de la construcción puede garantizar que el proceso de construcción esté bien organizado y en el momento oportuno.

El comisionamiento durante la construcción puede reducir la posibilidad de errores y evitar la necesidad de repetir el trabajo. Como señaló Prometheus Group, la repetición de trabajos para corregir errores de construcción puede causar retrasos significativos y costos adicionales del proyecto. Entre los principales factores que conducen al retrabajo se encuentran los errores de planificación y diseño, la comunicación inadecuada, la falta de aplicación de medidas de control de calidad para garantizar la detección temprana de errores y los cambios en los requisitos del cliente.[19] Todo esto se puede mitigar en gran medida mediante el comisionamiento tanto antes como durante la construcción.

Al comienzo de un proyecto, el comisionamiento puede “dimensionar” los sistemas y componentes antes de que se compren o instalen, lo que reduce los costos asociados con los cambios/modernizaciones, las solicitudes de información, las devoluciones de llamadas de los contratistas y los retrasos en la construcción. Dorgan et al. ofrecieron ejemplos en los que el comisionamiento de nuevas construcciones ahorró hasta $500,000 USD en costos de ejecución de proyectos. Según los casos que analizaron, estos beneficios no energéticos del comisionamiento pueden valer hasta 22 veces los costos del propio proceso de comisionamiento.[20] De manera similar, D. Frenze et al. informaron que un laboratorio en el Lawrence Berkeley National Laboratory pudo ahorrar aproximadamente $2.5 millones USD, más del 4% de los costos totales de construcción del proyecto, simplemente dimensionando correctamente sus sistemas mecánicos y eléctricos.[21]

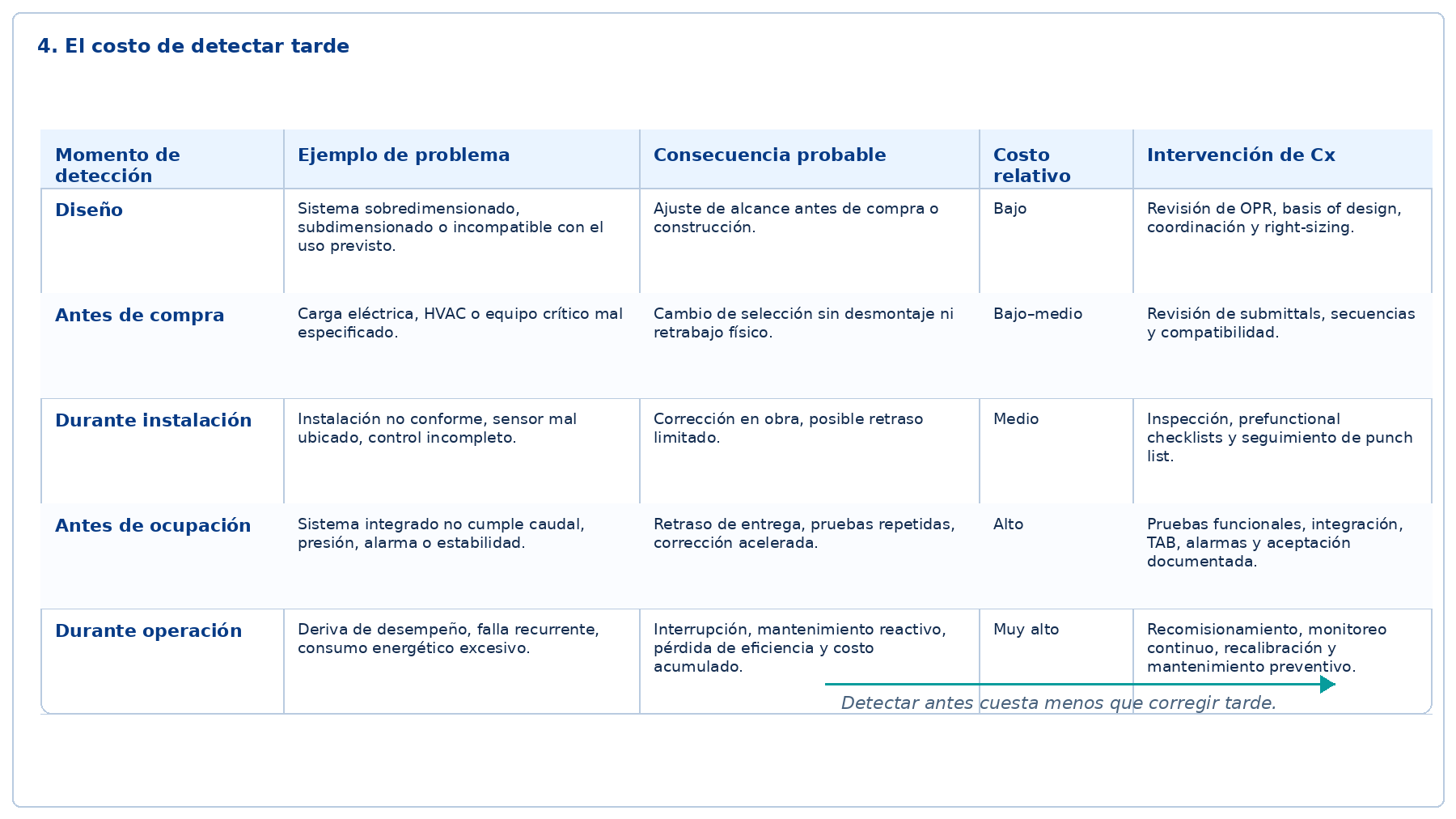

4. El costo de detectar tarde
Momento de detección Ejemplo de problema Consecuencia probable Costo relativo Intervención de Cx
Diseño Sistema sobredimensionado, subdimensionado o incompatible con el uso previsto. Ajuste de alcance antes de compra o construcción. Bajo Revisión de requisitos, base de diseño, coordinación y right-sizing.
Antes de compra Carga eléctrica, HVAC o equipo crítico mal especificado. Cambio de selección sin desmontaje ni retrabajo físico. Bajo–medio Revisión de submittals, secuencias y compatibilidad.
Durante instalación Instalación no conforme, sensor mal ubicado o control incompleto. Corrección en obra, posible retraso limitado. Medio Inspección, listas prefuncionales y seguimiento de punch list.
Antes de ocupación Sistema integrado no cumple caudal, presión, alarma o estabilidad. Retraso de entrega, pruebas repetidas y corrección acelerada. Alto Pruebas funcionales, integración, TAB, alarmas y aceptación documentada.
Durante operación Deriva de desempeño, falla recurrente o consumo energético excesivo. Interrupción, mantenimiento reactivo, pérdida de eficiencia y costo acumulado. Muy alto Recommissioning, monitoreo continuo, recalibración y mantenimiento preventivo.
Detectar antes cuesta menos que corregir tarde.

Vida útil prolongada y costos de mantenimiento reducidos

Como se ha descrito anteriormente, antes de la construcción, el comisionamiento desempeña un papel clave para garantizar que los sistemas y equipos planificados estén dimensionados apropiadamente. En este contexto, no solo se pueden obtener ahorros asegurándose de que los edificios no hayan sobreestimado sus necesidades, sino que también se pueden obtener asegurándose de que no se hayan subestimado los requisitos del sistema. Los sistemas de contención experimentan un desgaste sustancial debido a los ciclos continuos de descontaminación, la alta demanda de control del flujo de aire y el funcionamiento constante de los sistemas de seguridad. El comisionamiento en la etapa de diseño puede ayudar a minimizar este desgaste al garantizar que los sistemas y equipos seleccionados puedan cumplir con estos requisitos sin estrés excesivo.

La investigación de Crowe indica que los edificios sometidos a un comisionamiento integral, especialmente durante la fase de construcción, experimentan menos problemas relacionados con el mantenimiento y requieren reparaciones costosas menos frecuentes. T. Peters informa que estos ahorros pueden reducir los costos de mantenimiento hasta en un 20% anual.[22] En el caso de los edificios en funcionamiento, el comisionamiento continuo ayuda a identificar los signos de deterioro de forma temprana, lo que permite un mantenimiento preventivo específico que puede evitar reparaciones costosas. Esto es significativo dado el hallazgo de Shen et al. de que una estrategia preventiva, en lugar de reactiva, puede reducir los costos operativos a largo plazo hasta en un 30%.[23]

Además, al garantizar que los sistemas funcionen con la máxima eficiencia y un uso óptimo de la energía, el comisionamiento en esta etapa también desempeña un papel fundamental en la prolongación de la vida útil de los equipos vitales del edificio. Mills encontró que, además de optimizar el rendimiento energético, el comisionamiento mejora la funcionalidad general y la fiabilidad de los sistemas eléctricos y de climatización al reducir el desgaste excesivo y las fallas y, por lo tanto, también el costo de las reparaciones o reemplazos.

Esta breve reseña destaca solo algunos de los muchos beneficios del comisionamiento. Como inversión que se amortiza por sí misma, el comisionamiento produce ahorros significativos para los edificios de alto rendimiento, para los que la rentabilidad es una preocupación en todas las etapas, desde la planificación y el diseño hasta las operaciones y el mantenimiento. Se ha demostrado que el comisionamiento mejora la eficiencia energética, reduce los errores costosos, contribuye a la entrega a tiempo y ayuda a controlar los costos de operación y mantenimiento mediante la optimización de sistemas y equipos. Por todas estas razones (entre otras), el comisionamiento debe considerarse una parte indispensable del proceso a lo largo de toda la vida útil de un laboratorio.

Referencias

[1] Los costos de acondicionamiento son aquellos gastos que supone hacer totalmente funcional un espacio inacabado, en este caso como laboratorio. Esto incluye particiones, equipos especializados, bancos, controles de HVAC y automatización, sistemas eléctricos y de plomería, cajas de paso, gabinetes, etc.

[2] Las cifras originales se dieron como costos por pie cuadrado y fueron convertidas. Véase: Cushman & Wakefield (2024), Life Sciences Fit Out Cost Guide. Disponible en: https://cushwake.cld.bz/Life-Sciences-US-Fit-Out-Cost-Guide-2025.

[3] Abad, X. (2010). “Reflections on Biosecurity: Do We Really Know What Biosecurity, Biocontainment and Biosecurity Mean?” Contributions to Science, 6(1). Disponible en: fuente.

[4] Heckert, R. A., et al. (2011). “International Biosecurity and Biosecurity Challenges: Suggestions for Sustainable Capacity Building in Low-Resource Countries”. Applied Biosecurity, 16(4). Véase también: Le Duc, J. W. (2020). “Biocontainment Labs: A Critical Component of the American Bioeconomy That Needs Attention.” Health Security, 18(1). Disponible en: https://doi.org/10.1089/hs.2020.0002.

[5] Las cifras originales se dieron como costos por pie cuadrado y fueron convertidas. Véase: Tradeline (2012), Benchmarking Operational Costs at Containment Facilities. Disponible en: fuente.

[6] Committee to Anticipate the Biosecurity Challenges of the Global Expansion of High-Containment Biological Laboratories; National Academy of Sciences; National Research Council (2011). Biosafety: Challenges of the Global Expansion of High-Containment Biological Laboratories. Disponible en: https://www.ncbi.nlm.nih.gov/books/NBK196156/.

[7] World Health Organization (2018). Consultative Meeting on High/Maximum Containment Laboratory Networks (Biosafety Level 4). Disponible en: fuente.

[8] PG&E (2011). High-Performance Labs: A Sourcebook of Design Guidelines. Disponible en: fuente.

[9] Hopkinson, L., et al. (2011). “Energy consumption of university laboratories: detailed results of the audits of S-Lab”. Disponible en: fuente.

[10] PSE (2021). Laboratories. Disponible en: https://pse.bizenergyadvisor.com/article/laboratories. Véase también Aircuity para datos de 2023.

[11] Hopkinson, L., et al. (2011).

[12] Rush, J. (2021). “Is HVAC the key to designing energy-efficient laboratories?” BES; Love, A., Spangler, B., & Klee, C. (2013). “Reducing HVAC Energy Consumption in Laboratory Buildings”; Fuente, E. (2013). “Energy improvements”.

[13] Es importante tener en cuenta que muchos de estos estudios tienen más de diez años de antigüedad, y las mejoras en la eficiencia energética de los sistemas HVAC y relacionados, junto con el uso cada vez mayor de estrategias de comisionamiento para optimizar los sistemas de laboratorio, probablemente han reducido las demandas de energía HVAC tanto en términos relativos como absolutos.

[14] Crowe, E., et al. (2020). “Building commissioning costs and savings across three decades and 1,500 North American buildings.” Energy & Buildings, 227. Disponible en: https://doi.org/10.1016/j.enbuild.2020.110408.

[15] Mills, E. (2009). Building commissioning: a golden opportunity to reduce energy costs and greenhouse gas emissions. Lawrence Berkeley National Laboratory Report.

[16] de Rijk, B. (2023). Skyrocketing energy bills for life sciences. Savills. Disponible en: fuente.

[17] Los estudios respaldados por el Departamento de Energía de EE. UU. y realizados por Lawrence Berkeley National Laboratory y la Building Commissioning Association incluyen el estudio de 2020 de Crowe et al. sobre 1,500 edificios norteamericanos, así como el estudio de 2004 de Mills et al. y el estudio de 2009 de Mills.

[18] Claridge, D. E., et al. (2004). “Is commissioning once enough?” Energy Engineering, 101(4). Disponible en: https://doi.org/10.1080/01998590409509270.

[19] Prometheus Group (2024). Strategies to eliminate rework in construction commissioning, completions, and deliveries. Disponible en: fuente.

[20] Dorgan, C. R., Cox, R., & Dorgan, C. (2002). “The Value of the Start-Up Process: Costs and Benefits”. USGBC Greenbuild Conference, citado en Mills (2009).

[21] Frenze, D., et al. (2005). Laboratories for the 21st Century: Best Practices Guide: Right-Sized Laboratory Equipment Loads. Disponible en: https://www.osti.gov/servlets/purl/922847.

[22] Peters, T. (s.f.). “Beyond sustainability: how commissioning reduces costs and increases return on investment.” Kode Labs Blog. Disponible en: fuente.

[23] Shen, Y., et al. (2023). “A Comprehensive Review of Building Maintenance Strategies: From Reactive to Proactive Approaches.” Journal of Building Engineering, 55, 104926. Disponible en: https://doi.org/10.1016/j.jobe.2022.104926.
