La finalización técnica suele tratarse como equivalente a la preparación operacional en proyectos de laboratorios de alta contención, como si la contención quedara establecida una vez que los sistemas han demostrado un desempeño conforme. Una vez que los sistemas han sido comisionados, la documentación ha sido entregada y el desempeño ha sido demostrado bajo condiciones de prueba, la instalación comúnmente se considera lista para su uso. Esto sustituye la verificación del desempeño del sistema por la capacidad de operar esos sistemas bajo condiciones rutinarias y perturbadas.

Esa sustitución no se sostiene en la práctica.

El commissioning establece que los sistemas funcionan bajo condiciones definidas. Confirma relaciones de presión, valida la integridad de la filtración, prueba escenarios de falla y documenta el comportamiento del sistema. Pero es importante entender que, aunque estas actividades demuestran que la infraestructura cumple sus criterios técnicos en el momento de la prueba, no establecen que la institución pueda interpretar, mantener y responder a esas condiciones durante la operación.

Esta distinción se vuelve clara cuando el comportamiento del sistema requiere interpretación. Los sistemas de monitoreo generan señales basadas en condiciones medidas. Durante el commissioning, esas señales son observadas bajo pruebas controladas con entradas conocidas. En operación, las mismas señales pueden resultar de una variación rutinaria menor o de condiciones más serias que afectan la contención. Sin criterios definidos de interpretación, no es posible distinguir entre una fluctuación transitoria y una desviación sostenida. El estado del sistema es conocido, pero la respuesta a ese estado no está controlada.

Bajo estas condiciones, la contención no puede entenderse únicamente como un estado técnico mantenido por la infraestructura. Depende de la capacidad de la institución para interpretar, reproducir y estabilizar continuamente las condiciones operacionales bajo las cuales la contención fue originalmente validada.

La misma condición aparece en el mantenimiento. El commissioning verifica el desempeño en el momento de la entrega, pero no define cómo ese desempeño se mantiene durante la intervención. Los sistemas de contención requieren servicio periódico, incluyendo componentes de filtración, sensado y control. Si los procedimientos para esas intervenciones no están explícitamente definidos e implementados, las condiciones validadas durante el commissioning no se reproducen continuamente durante la operación rutinaria.

Esta distinción también es visible bajo condiciones de falla. El commissioning puede incluir simulación de modos de falla definidos y documentación de la respuesta del sistema, pero la preparación operacional requiere que el personal reconozca esas condiciones cuando ocurren y actúe dentro de parámetros definidos. Si las secuencias de alarma, las responsabilidades y los criterios de respuesta no están establecidos, el comportamiento del sistema está documentado, pero no gobernado.

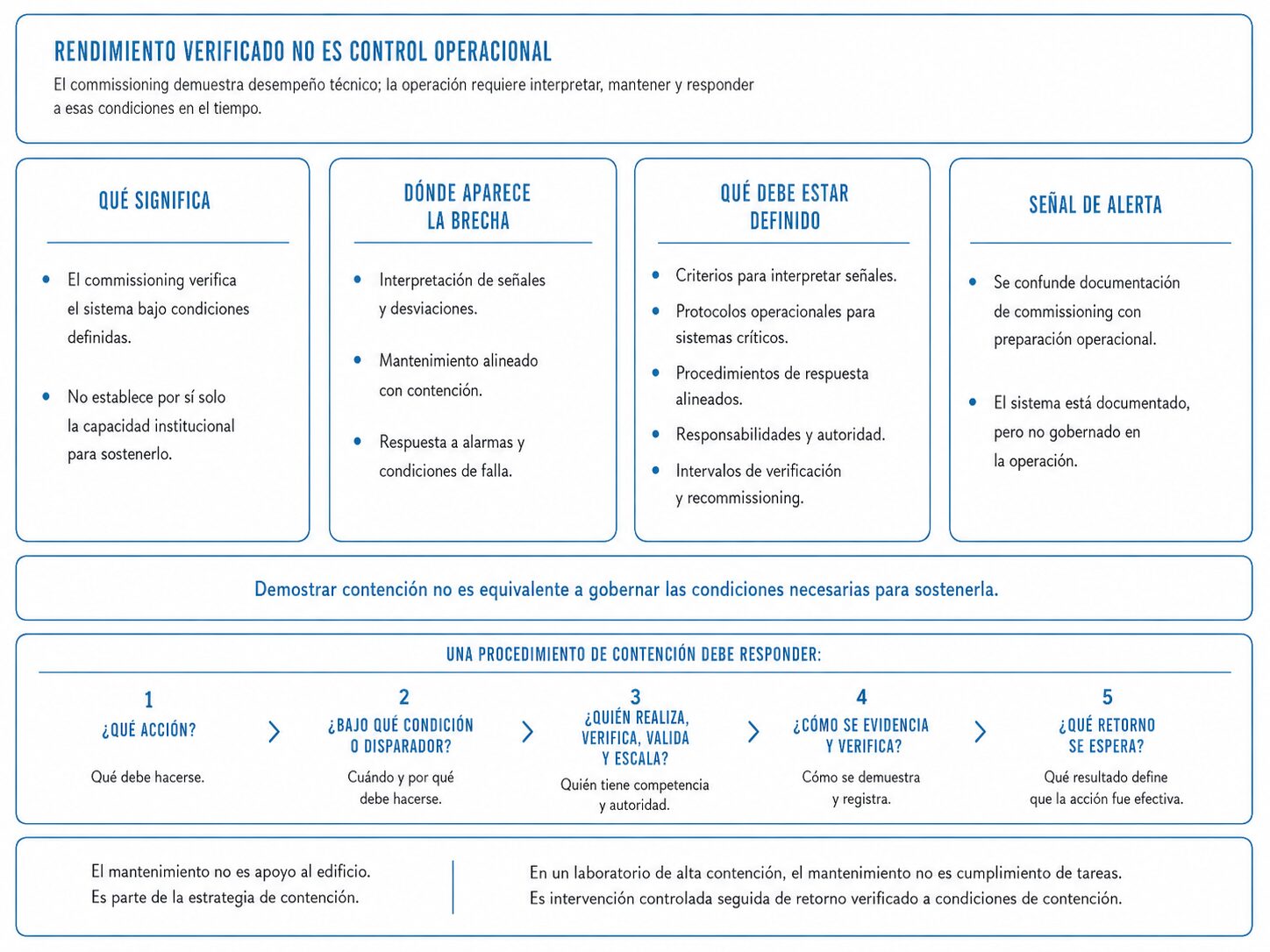

Por estas razones, desde una perspectiva institucional, la documentación de commissioning no es suficiente para demostrar preparación operacional. La pregunta relevante — y una que con frecuencia no se formula explícitamente — es si la institución ha definido las condiciones bajo las cuales el desempeño del sistema es interpretado, mantenido y objeto de respuesta. Esto incluye:

– criterios para interpretar señales y desviaciones del sistema

– protocolos operacionales para sistemas críticos para la contención

– procedimientos de mantenimiento alineados con los requisitos de contención

– asignación de responsabilidades para respuesta e intervención

– intervalos definidos para verificación y recommissioning

Si estos elementos no están establecidos, la transición entre commissioning y operación está incompleta.

Esto define un límite de gobernanza dentro del ciclo de vida del proyecto. En el momento de la entrega, la responsabilidad por el desempeño del sistema transiciona del equipo de diseño y construcción hacia la institución. El commissioning demuestra que el sistema puede alcanzar condiciones definidas, mientras que la operación requiere que la institución pueda sostener y gestionar esas condiciones a lo largo del tiempo.

Si las prácticas operacionales no reproducen continuamente las condiciones bajo las cuales la contención fue validada, el desempeño demostrado por sí solo es insuficiente para sostener la contención en el tiempo.

Desde una perspectiva de gobernanza, demostrar contención no es equivalente a gobernar las condiciones necesarias para sostenerla.
